रसुवागढी जलविद्युत् आयोजनामा उपकरण जडानको काम अझै सुरु भएन

१२ फागुन, रसुवा । रसुवामा निर्माण भइरहेको एक सय ११ मेगावट क्षमताको रसुवागढी जलविद्युत् आयोजनामा उपकरण जडानको काम अझै सुरु हुन सकेको छैन ।

Advertisement

२०७६ चैत ८ गतेदेखि इलेक्ट्रोमेकानिकलको काम रोकिएसँगै उपकरण जडान पनि अघि बढ्न नसकेको हो ।

विश्वव्यापी फैलिएको कोरोना भाइरसका कारण इलेक्ट्रोमेकानिकल निर्माणको जिम्मेवारी पाएको भोइठ हाइड्रो इण्डियाको टोली भारत गएको थियो । आयोजनामा अन्य काम निरन्तर भइरहेको भए पनि इलेक्ट्रोमेकानिकलको काम त्यसयता हुन सकेको छैन ।

Advertisement

निर्माणस्थलमा सामग्री आइसकेको भए पनि जनशक्ति नआउँदा काम अघि बढ्न नसकेको आयोजना प्रमुख छबि गैरेले बताए ।

‘उपकरण जडानका लागि सामग्री आइसकेको छ’, उनले भने, ‘भारत गएका टोली फर्केको खण्डमा काम अघि बढ्छ ।’ उपकरण जडानको काम सुरु हुन सकेमा २०७९ जेठमा विद्युत् उत्पादन गर्न सकिने उनले बताए ।

Advertisement

भोइठ हाइड्रो इण्डियाले ९ जना मात्र साइडमा राखेको र बाँकी जनशक्ति आउने चरणमा रहेको आयोजनाले जनाएको छ । २०७० माघदेखि निर्माण कार्य सुरु भएको आयोजनाको ८० प्रतिशत काम सम्पन्न भइसकेको छ ।

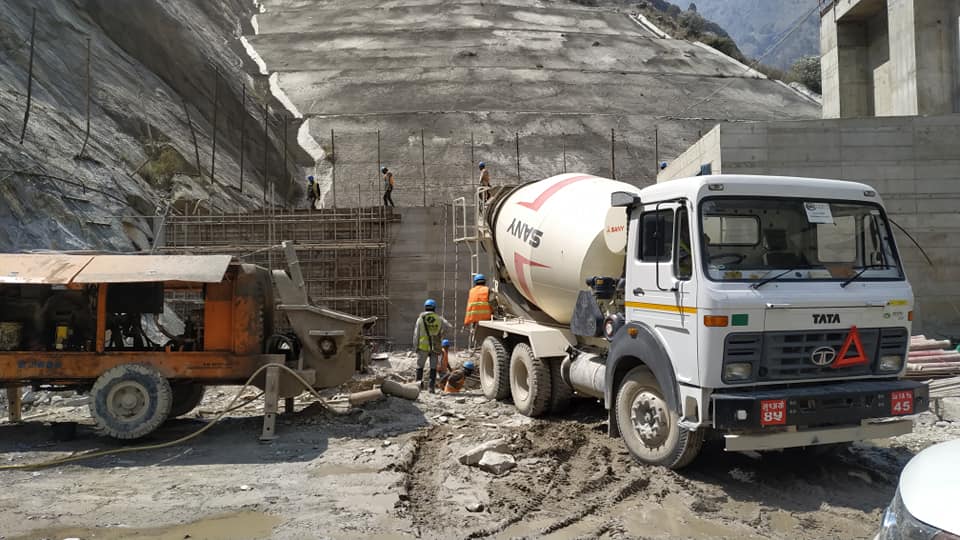

आयोजनामा अहिले सिभिल निर्माणतर्फ बाँधस्थल, सर्ज साफ्ट र पोखरी निर्माण लगायतका काम भइरहेको छ । भूकम्प, नाकाबन्दी, कोरोना महामारी र बाढीपहिरोले गर्दा आयोजनाको काममा ढिलाइ हुन पुगेको हो ।

निर्माणाधीन आयोजनाको कुल लागत १३ अर्ब ६८ करोड ४२ लाख रुपैयाँ रहेको छ ।

आयोजनामा चिलिमे जलविद्युत् कम्पनीको ३३ प्रतिशत, कर्मचारी सञ्चय कोषमा रकम जम्मा गर्ने सञ्चयकर्ताको १९ प्रतिशत, नेपाल विद्युत् प्राधिकरणको १८ प्रतिशत, सर्वसाधारणको १५, रसुवाबासीको १०, संस्थापक शेयरधनी संस्थाका कर्मचारीको ३.५ र ऋणदाता संस्थाका कर्मचारीको एक प्रतिशत लगानी रहनेछ ।

आयोजनाबाट वार्षिक ६१३.८७ गेगावाट विद्युत् उत्पादन हुन्छ । आयोजनाले उत्पादन गर्न थालेपछि दैनिक सँवा करोड आम्दानी हुनेछ । २०७४ साउनमा निर्माण सम्पन्न गर्ने लक्ष्य राखिएकोे थियो ।

Advertisement
Advertisement
Advertisement

ताजा समाचार

सम्बन्धित समाचार

Scroll to Top
