NEPAL TIMES UPDATES

Playing
गृहमन्त्रीले सर्वाेच्चलाई दिए ओली पक्राउ गर्नुको कारण, के भने ?|| Nepal Times
Apr 03, 2026
Playing
इरानको जेलमा रहेका अमृत झालाई कस्तो छ ? ३८ शव अलपत्र|| Nepal Times
Apr 03, 2026
Playing
होर्मुजको इरानी टोल बुथमा भीषण आ*क्र*मण,बन्दरगाह ज*लेर नष्ट || Nepal Times
Apr 03, 2026
Playing
Watch Top50 News Of The Day Chaitra-20-2082 Nepal Times
Apr 03, 2026
Playing
सभामुख डीपीले के–के सुविधा पाउँछन् ?अहिलेसम्मका सभामुख को–को?|| Nepal Times
Apr 03, 2026
Playing
राष्ट्रिय सभाबाट असहयोग भए बालेन सरकारले कसरी बनाउँछ कानून ? || Nepal Times
Apr 03, 2026
Playing
श्रम स्वीकृतिका लागि टोकन प्रणाली खारेज, केही घण्टामा स्वीकृति || NepalTimes
Apr 03, 2026
Playing
टिकटकर तुलसाले चिमरियालाई कसरी कंगाल बनाइन् ?यस्तो छ आरोप || Nepal Times
Apr 03, 2026
Playing
मजदुरी गर्न काठमाडौं छिरेका डीपीको सभामुखसम्मको यात्रा|| Nepal Times
Apr 03, 2026
Playing
सपनाले जिम्मेवारी लिनासाथ सर्वाेच्चमा ऐतिहासिक घोषणा#SARWOCHHA #ADALAT|| Nepal Times
Apr 03, 2026

माथिल्लो तामाकोशीले थाल्यो व्यावसायिक उत्पादन

२१ भाद्र २०७८

२१ भदाै, काठमाडौं।

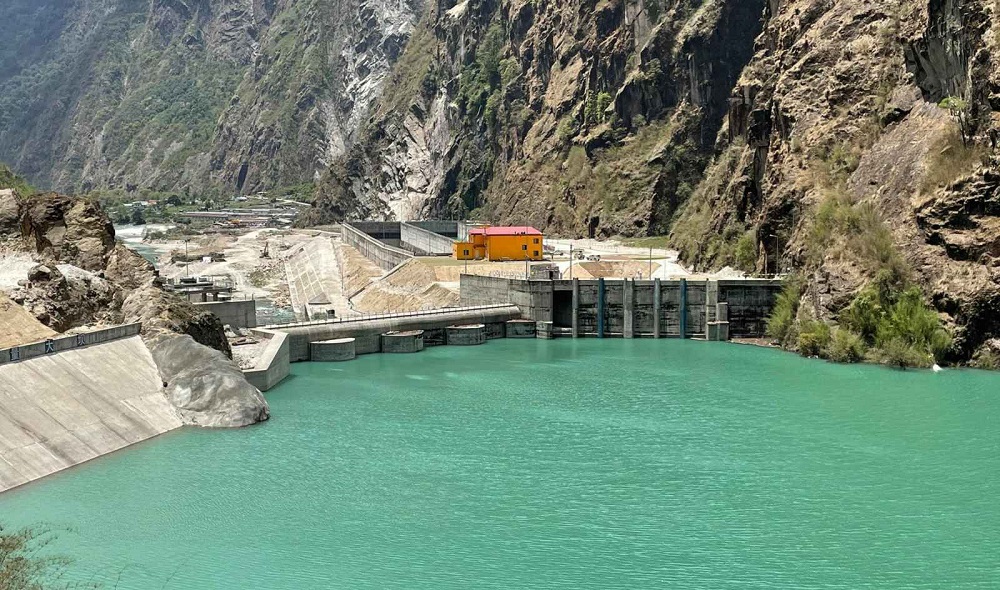

अथक मेहनत, धेरैको सकारात्मक सद्‍भाव र सहयोगले माथिल्लो तामाकोशी जलविद्युत् आयोजनाले पूर्ण रूपमा व्यावसायिक विद्युत् उत्पादन शुरु गरेको छ । कूल ४५६ मेगावाट क्षमताको आयोजना पूर्ण क्षमताका साथ सञ्चालनमा आएको हो ।

Advertisement

प्राकृतिक विपद्, सीमा नाकामा भारतले गरेको अवरोध, गोरखा भूकम्प, कोरोना कहरलगायत सबै समस्यालाई छिचोलेर आयोजना सफल भएको हो । स्वदेशी लगानीमा निर्माण भएको हालसम्मकै ठूलो आयोजनाले सफलताका साथ व्यावसायिक उत्पादन थालेको अप्पर तामाकोशी जलविद्युत् कम्पनी लिमिटेडका प्रमुख कार्यकारी अधिकृत विज्ञानप्रसाद श्रेष्ठले जानकारी दिए ।

दोलखाको बिगु गाँउपालिका–१ मा रहेको आयोजनाको व्यावसायिक उत्पादन शुरु गरिएको दिन बौद्ध परम्पराअनुसार स्थानीय लामामार्फत शान्ति स्वस्ती गर्दै आयोजनाको सफलताको कामना गरियो । प्रमुख कार्यकारी अधिकृत श्रेष्ठले सार्वजनिक गरेकाे भिडियोमा आयोजनाको पूर्ण सफलताको कामना गर्दै लामा गुरुले आयोजनाले देशकै लागि उज्यालो छर्ने काम गरोस् भन्ने कामना गरेका थिए।

सो आयोजनाको गत असार २१ गते उद्घाटन गरिएको थियो । आयोजनावटा उत्पादित बिजुली ४७ किलोमिटर लामो २२० केभी डबल सर्किट प्रसारण लाइन हुँदै रामेछापको मन्थली नगरपालिका १३ स्थित साँखेमा नवनिर्मित २२०/१३२ केभी क्षमताको न्यून खिम्ती सवस्टेशनमा जोडिएको छ । सो सवस्टेशन हुँदै बिजुली ढलकेवरस्थित नेपाल विद्युत् प्राधिकरणको ४०० केभी क्षमताको सवस्टेशनमा जोडिएको छ ।

विसं २०६८ भदो १७ गते तत्कालीन प्रधानमन्त्री झलनाथ खनालले शिलान्याश गरेका हुन्। आयोजना निर्माण सकिन भने ११ वर्ष लाग्यो । मुख्य सुरुङको संरचना निर्माणको डिजाइनमा भएको परिवर्तन, २०७२ सालको गोरखा भूकम्प, सीमा नाकामा भारतले गरेको अवरोध, लामोसाँघु चरीकोट सडक स्तरोन्नतीका कारण निर्माण सामग्री ढुवानीमा भएको अवरोध, हाइड्रोमेकानिकल कार्यका ठेकेदारको कमजोर कार्यसम्पादन तथा कोरोनाका कारण आयोजना निर्माणमा ढिलाइ हुन पुग्यो ।

आयोजनाको शुरुआती लागत निर्माण अवधिको ब्याज बाहेक रु ३५ अर्ब २९ करोड रहेको भए पनि डिजाइनमा गरिएको परिवर्तन, निर्माण अवधि लम्बिदा प्रशासनिक र परामर्शदातको खर्चमा भएको बढोत्तरी, बजार मूल्यमा भएको वृद्धिका कारण निर्माण सामग्रीमा परेको प्रभावका कारण लागत बढ्न गयो । आयोजनाका अनुसार विविध कारणले गर्दा लागत रु ५२ अर्ब पुगेको छ ।

शुरुआती चरणमा निर्माण अवधिको व्याज रु १४ अर्ब लाग्ने अनुमान गरिएको भए पनि निर्माण अवधि बढ्दै जाँदा ब्याज मात्रै रु ३२ अर्ब पुगेको छ । यस आधारमा आयोजनाको कूल लागत रु ८४ अर्ब पुगेको छ । आयोजनाले वार्षिक रूपमा दुई हजार २८१ गिगावाट घण्टा ऊर्जा उतपादन गर्छ । त्यो भनेको कूल दुई अर्ब २८ करोड यूनिट बिजुली हो । आयोजना अर्धजलाशयुक्त प्रकृतिको भएकाले पनि बढी बिजुली माग हुने साँझको समयमा औसतमा चार घण्टा पूर्ण क्षमतामा चलाउन सकिन्छ ।

सन् १९९९ मा अष्ट्रियन नागरिक डा क्रिश्चियन कल्हरले रोलवालिङ जलविद्युत् आयोजनाको नामबाट पूर्व सम्भाव्यता अध्ययन गरी १२० मेगावाट क्षमता बराबरको बिजुली उत्पादन हुने प्रारम्भिक जानकारी दिनुभएको थियो । अत्यन्तै सस्तो र आकर्षक देखिएपछि पधिकरणले २०५७ देखि २०६० सम्म आफ्नै आर्थिक, भौतिक र मानवीय स्रोतको प्रयोग गरेर आयोजनाको सम्भाव्यता अध्ययन गरेको थियो ।

आयोजनामा प्राधिकरणको ४१ प्रतिशत शेयर रहेको छ । आयोजनाबाट उत्पादित बिजुली प्रतियूनिट औसतमा तीन रुपैयाँ ५० पैसा रहेको छ । व्यापारिक उत्पादन भएको वर्ष औसतमा चार रुपैयाँ छ पैसा प्रतियूनिटमा खरिद गर्ने सम्झौता भएको छ । प्राधिकरण र अप्पर तामाकोशी हाइड्रोपावर कम्पनी लिमिटेड कम्पनीबीच भएको सम्झौताअनुसार आयोजनाबाट उत्पादित बिजुलीको खरिददर हालसम्मकै सस्तो हो ।

रुग्ण अवस्थामा रहेको आयोजनालाई प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङको पहिलो कार्यकालमा हरेक महिना आयोजना स्थल नै पुगेर सहजीकरण गरेका थिए । आयोजनाका निर्माण व्यवसायीलाई परिचालन गर्नेदेखि सम्वद्ध कर्मचारीलाई आड भरोसा प्रदान गर्ने काममा समेत उहाँले विशेष पहल गरे । तत्कालीन ऊर्जामन्त्री वर्षमान पुनले आयोजनाको हरेक काममा उत्तिकै प्रयत्न गरेका थिए। सोही प्रयत्नका कारण आयोजना पूर्णरूपमा सफल भएको र व्यावसायिक रूपमा उत्पादन शुरु भएको हो ।

Advertisement

भर्खरको समाचार

राष्ट्रिय सभामा शुन्य हुँदा रास्वपाले कसरी काम गर्न सक्छ ?

9e6006d1-580a-415c-801d-9a03b5128bb8

मजदुरी गर्न काठमाडौं छिरेका डीपीको सभामुखसम्मको यात्रा

ed7235c5-90ef-468b-af6c-235523f8458b

सपनाले जिम्मेवारी लिनासाथ सर्वाेच्चमा ऐतिहासिक घोषणा

af82af17-b06c-485f-b24b-3c8aa65ce714

ओली र लेखकको बयान सकियो, बयानमा के भने ?

oli lekhak

खाडीबाट नेपालीहरुका उद्धार गर्न तीन दिन विशेष उडान

Nepal-Airlines-wide_body

सभामुखका लागि डीपीको उम्मेदवारी दर्ता, रवि बने प्रस्तावक

pic_9IYIYqgQtI

इरानको क्षेप्यास्त्रबाट अमेरिका डरायो, सेना प्रमुख पदमुक्त

2269453122

बादलले सेना, कर्मचारी र जनमतको अपमान गरेपछि भाँडभैलो

ram bahadur thapa badal

इन्धनको भाउले नेपालीको ढाड सेक्यो, पेट्रोल लिटरकै २ सय माथि

petrol-pump-india_AFP

नुवाकोटमा सिन्दुरे जात्रा उत्कर्षमा, देवीघाटमा आज भविष्यवाणी

df511725-436d-4107-b7e7-903db28171aa

सम्बन्धित खबरहरु

Scroll to Top
